Informationen zum Rückbau des Temporären Reservekraftwerks - August 2026

Information der GE Vernova über die Rückbauphase der Anlage TRPP Birr - August 2026

Der Rückbau der Anlage TRPP Birr begann am 1. Mai 2026 und wird voraussichtlich Ende Dezember 2026 abgeschlossen sein.

Die Abbrucharbeiten der TRPP-Anlage verlaufen planmässig und entsprechend dem Abbruchzeitplan. Der Gesamtfortschritt der Abbrucharbeiten ist nachstehend nach Zonen aufgeschlüsselt dargestellt.

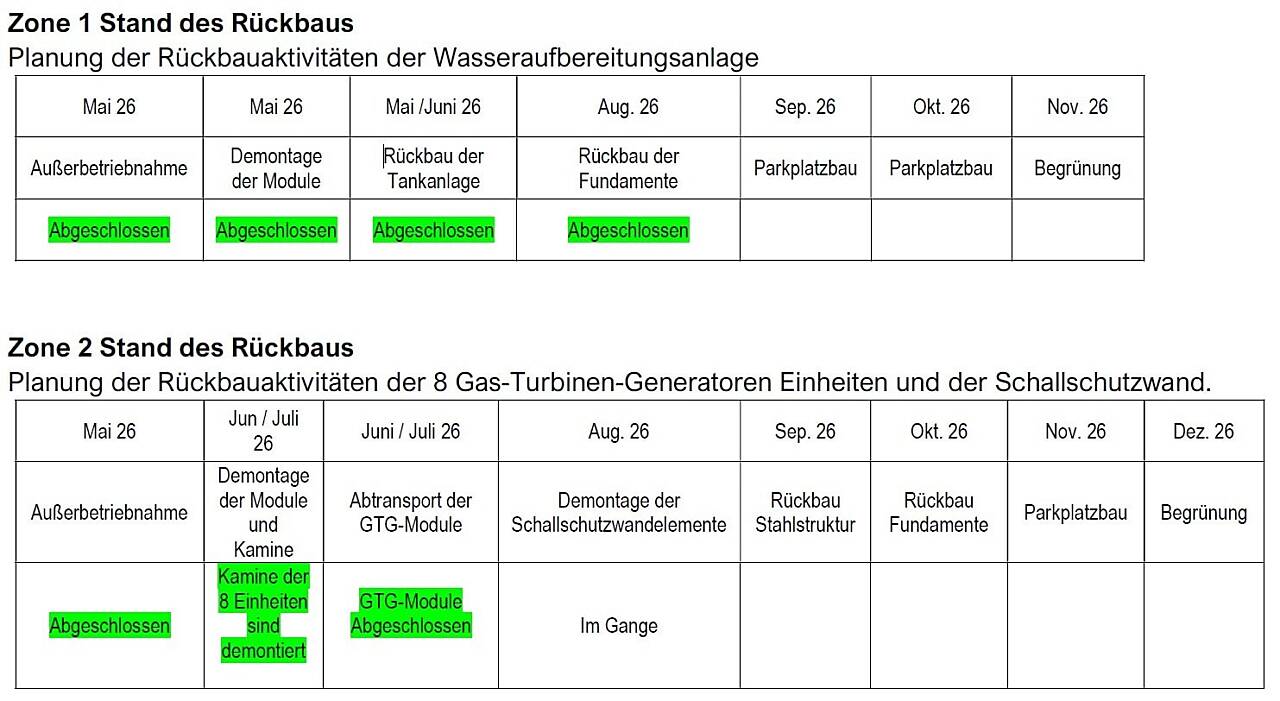

In Zone 1, Wasseraufbereitungsanlage, wurden die Beton-Fundamenten via Presslufthammer zerkleinert und entfernt. Diese Arbeiten sind gemäss Projektterminplan in dieser Zone bis Mitte August abgeschlossen.

In Zone 2, Gas-Turbinen-Generatoren Einheiten, ist der Rückbau der mechanischen und elektrischen Anlagen abgeschlossen. Die insgesamt 8 Gasturbinen Einheiten wurden von dieser Zone entfernt und abtransportiert.

Temporäre Verkehrsregelungen im Bereich der Zonen 1 & 2 (Lärmschutzwand)

  • Die vorübergehende Verkehrsumleitung (Strassen-Verengung) im Zonenbereich 1 und 2 entlang der Schallschutzwand, wurde in der Kalenderwoche 31 / 2026 eingerichtet und wird bis zum vollständigen Abbau der Lärmschutzwand bestehen bleiben. Gemäss dem Projektzeitplan sollen diese Abbauarbeiten in der Kalenderwoche 45 / 2026 abgeschlossen sein.
  • Der Abbau der Lärmschutzwandabschnitte (Betonplatten und Stahlträger) ist zu 50 % abgeschlossen. Gemäss dem vorgesehenen Zeitplan wird der vollständige Abbau der  Lärmschutzwandelemente in der 34. Kalenderwoche / 2026 abgeschlossen sein.

In Zone 3

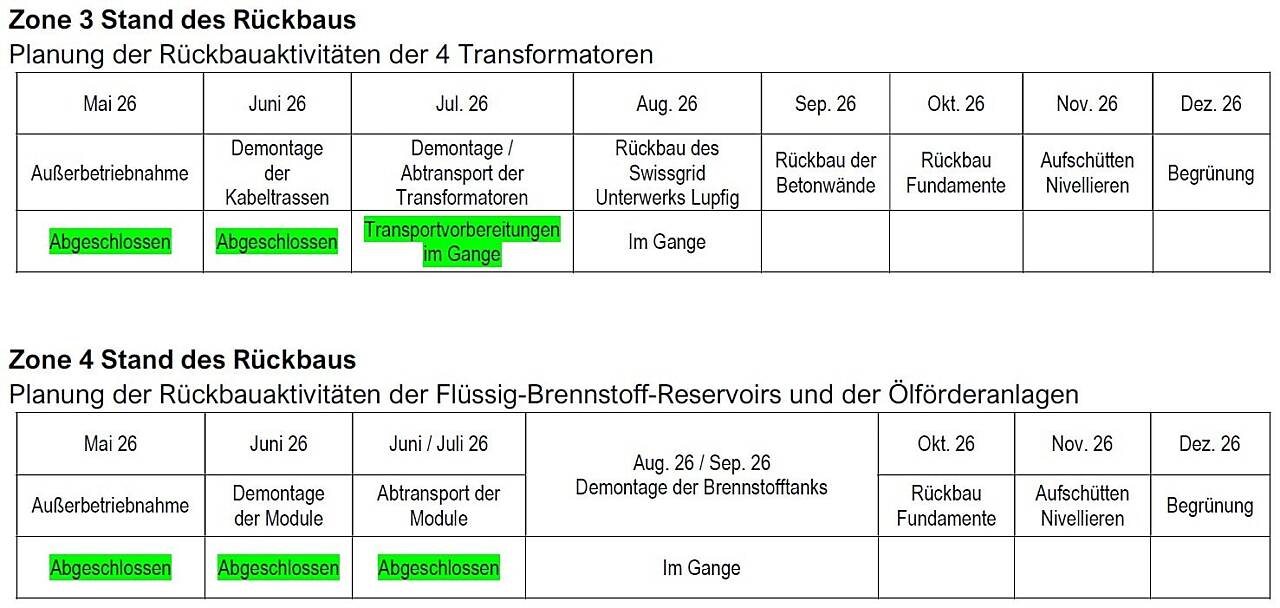

  • Im Transformatorenbereich ist der Rückbau der mechanischen und elektrischen Neben-Anlagen abgeschlossen. Die Transformatoren werden laut Terminplan in der KW 37 / 2026 abtransportiert werden.
  • Swissgrid Unterwerk Lupfig, ist der Rückbau der mechanischen und elektrischen Anlagen im Gange.

In Zone 4

  • ist der Rückbau der Treibstofftanks und der dazugehörigen Rohranlagen in Gange und wird bis Ende August abgeschlossen sein.
  • Die Betonwände der Tankanlage wurden teilweise abgebrochen, um den Zugang zu den Reservoirs zu ermöglichen.



Die Projektleitung der TRPP Birr Anlage steht ihnen für Fragen zu diesen Rückbau-Aktivitäten zur Verfügung und kann wie folgt kontaktiert werden:
GE Vernova, Projektleitung
Zentralstrasse 40
5242 Birr
René Schertenleib
Tel. 058 505 71 12
